Short Facts
Land
Deutschland
Leistungsbereich
Freileitungsbau
Projektdetails
Projektdauer:
Juni 2021 – Juni 2023 (ca. 24 Monate)
Arbeiten

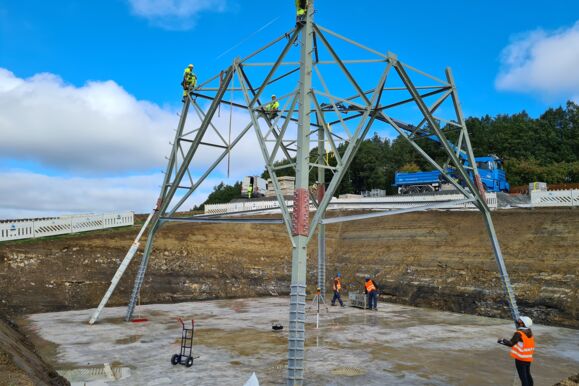

Die Arbeiten beinhalten den Neubau der Trasse mit 21 WA-Masten und 36 T-Masten sowie den Rückbau der bestehenden Leitung B112.
Kunde
TenneT TSO GmbH
Länge der Leitung:
380-kV-Leitung: ca. 22 km, 110-kV-Leitung: ca. 5 km
Gründung:
20 x Einfach-Groß-Bohrpfähle, 1 x Zwillings-Bohrpfahl, ca. 4.300 m³ Beton
Gesamtgewicht der Masten:
ca. 4.100 Tonnen
Beseilung:
Neubau mit 4er Bündel 565-AL1/72-ST1A und Rückbau mit 1fach-Seil / 2er-Bündel
Besonderheiten:
Schwierige Topologie, Kreuzung mit elektrifizierter DB-Strecke, Einsatz von Helikoptern für Demontage
Im Zuge des Projekts wird ein Umbau der seit den 1970er Jahren bestehenden 380-/220-kV-Systeme auf zwei 380-kV-Systeme vorgenommen. Die Arbeiten beinhalten auch die Auflage der 380-kV-Systeme, den Rückbau der alten Trasse und die Durchführung von Provisorien innerhalb und außerhalb des Umspannwerks.
Dieses anspruchsvolle Projekt zeigt Cteams Expertise in der Realisierung von komplexen Infrastrukturprojekten, die sowohl modernste Technik als auch hohe Sicherheitsstandards erfordern.
