Projekts 380 kV līnija Weida-Remptendorf, 1. posms

Šī projekta ietvaros tika ieviesti vairāki inovatīvi risinājumi, lai nodrošinātu infrastruktūras efektīvu un drošu ierīkošanu.

Cteam nodrošina augstsprieguma līniju apkopi un būvniecību enerģētikas nozarē.

Īsi fakti

Valsts

Vācija

Pakalpojumu joma

Gaisvadu līniju būvniecība

Projekta informācija

Projekta ilgums:

09.2022.–11.2023.

Līnijas garums:

21,5 km

Pamati:

56 plāksnes ar aptuveni 7756 m³ un 18 dziļie pamati ar urbpāļiem

Kopējais mastu svars:

2.532 līdz

Troses:

2 x 3 x 4 x 434-AL1/56-ST1A un 2 sistēmas ar 4 trošu kūļiem

Īpatnības

Divu sistēmu pagaidu risinājums starp esošajiem mastiem M215-M216 un vienas sistēmas caurejošs savienojums pie trīsstūra Köckritz

Šis projekts ne tikai demonstrē Cteam kompetenci un elastīgumu augsnes aizsardzības risinājumu jomā, bet arī mūsu apņemšanos ievērot augstākos drošības un kvalitātes standartus. Veiksmīgi īstenojot šos plaša mēroga pasākumus, mēs palīdzam ilgtspējīgi stiprināt reģiona elektroenerģijas tīkla infrastruktūru un vienlaikus mazināt ietekmi uz vidi.

Projekta iespaidi

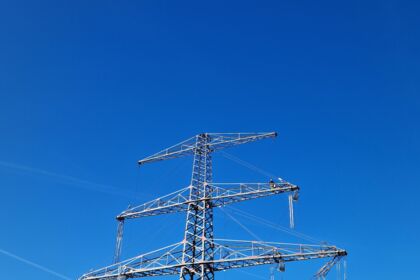

Augstsprieguma elektrotīklu būvniecība un uzturēšana, ko nodrošina Cteam speciālisti.

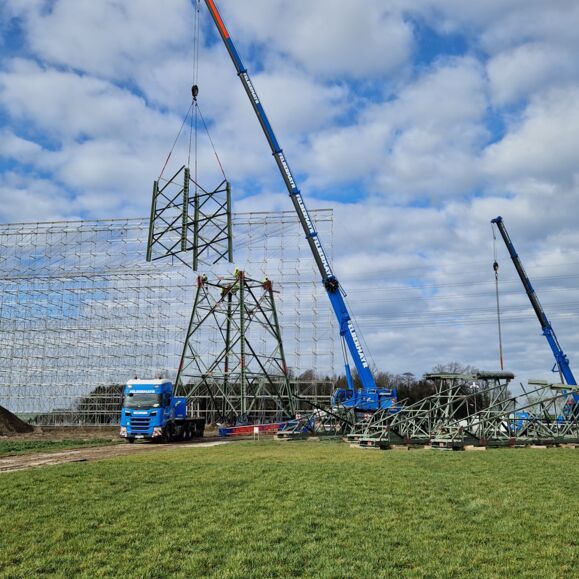

Cteam celtņi uzstāda augstsprieguma elektrotīklu torņus, nodrošinot efektīvu infrastruktūras izbūvi.

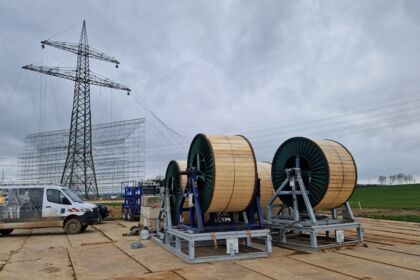

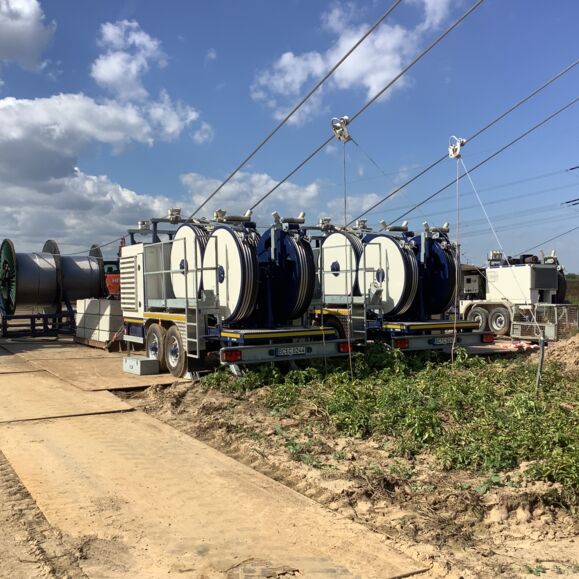

Cteam aprīkojums vadu izvilkšanai un uzstādīšanai uz piekabēm zem elektrības līnijām.
Cteam uzstāda augstsprieguma kabeļus, izmantojot lielizmēra ruļļu sistēmas pie elektropārvades līnijām.

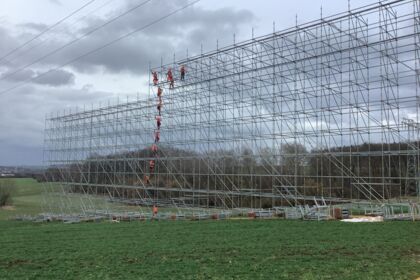

Cteam nodrošina drošas un efektīvas sastatņu risinājumus sarežģītiem projektiem.

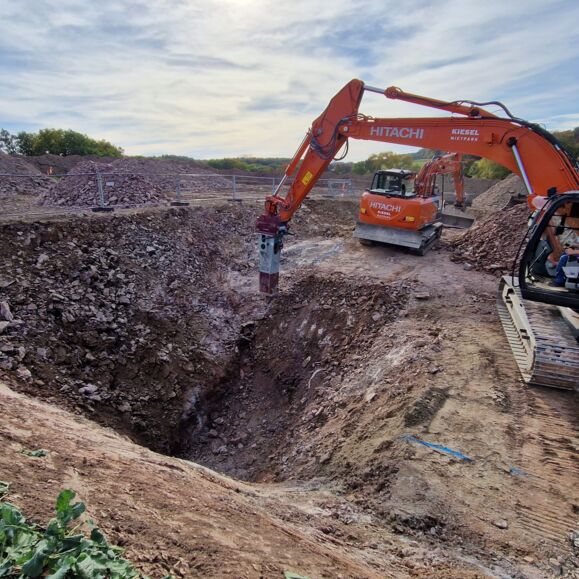

Cteam ekskavators ar hidraulisko āmuru izsit akmeni būvlaukumā.
