Short Facts
Land
Österreich
Bundesland
Salzburg
Leistungsbereich
Freileitungsbau
Kunde
Austrian Power Grid AG
Projektdetails
Spannungsebene
220 kV
Projektdauer
Februar 2025 - September 2026
Länge der Leitung
59 km Trassenlänge • 70 Abspannmaste • 112 Tragmaste
Gründung
Abbruch von 182 Mastfundamenten

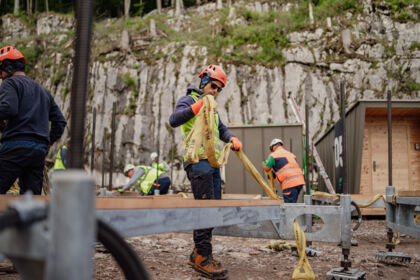

Maste

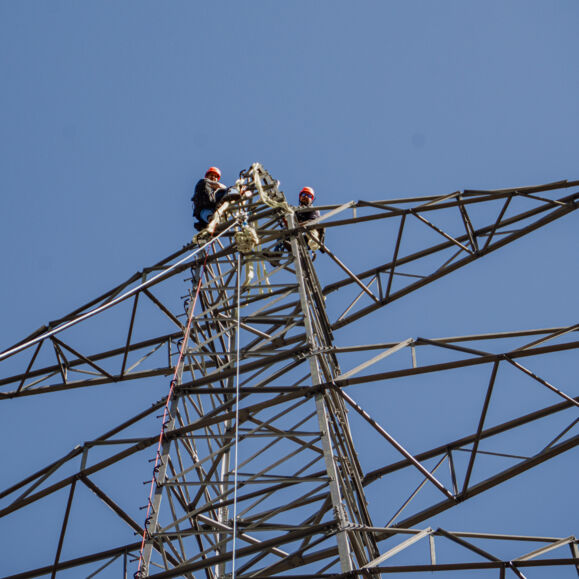

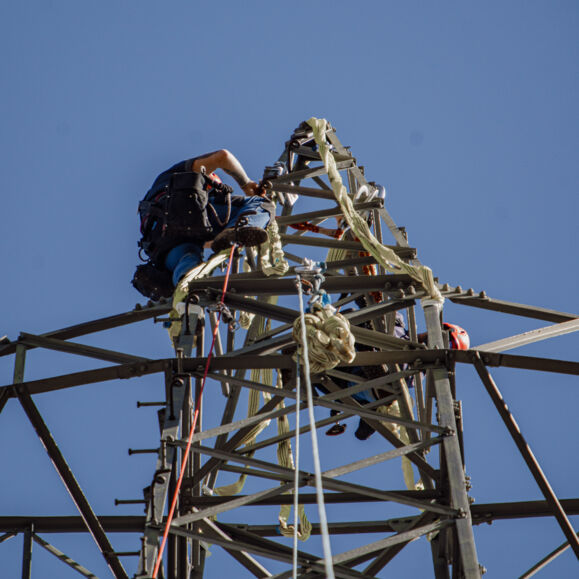

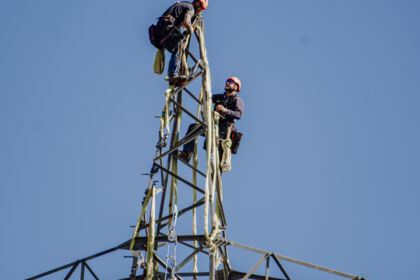

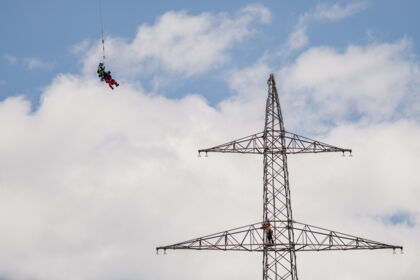

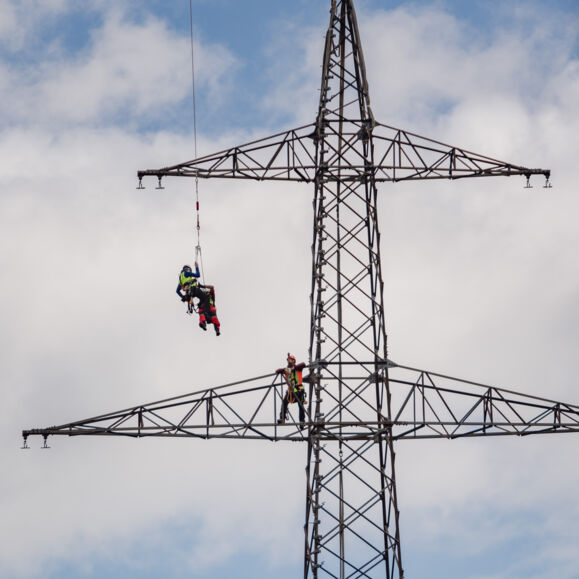

182 Maste demontieren davon mindestens 80 % Hubschraubermaste
Beseilung
Bestandseil: • Leiterseil: Einfachseil 1x Al/St 340-AL1/110-ST1A Einfachseil 1x AlMgSi 400-AL3 • Erdseil: 1x Al/St 240/80 1x Al/St 120/42 1x AlMgSi/St 150/53
Besonderheiten

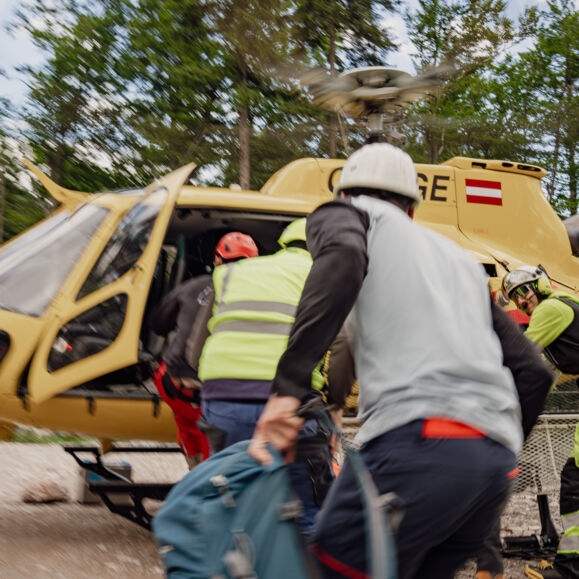

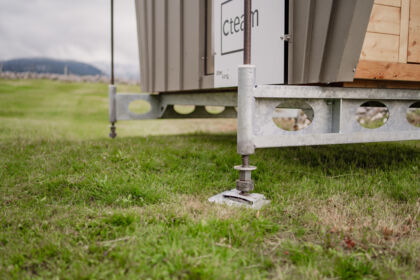

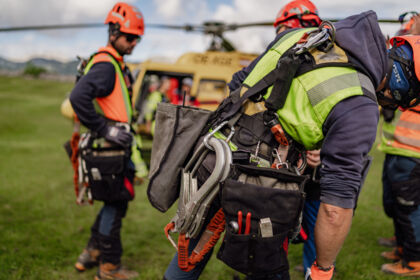

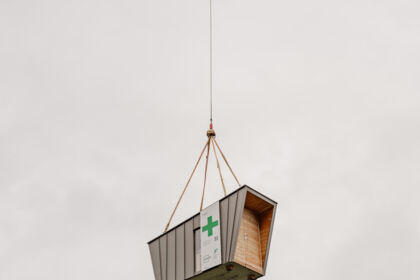

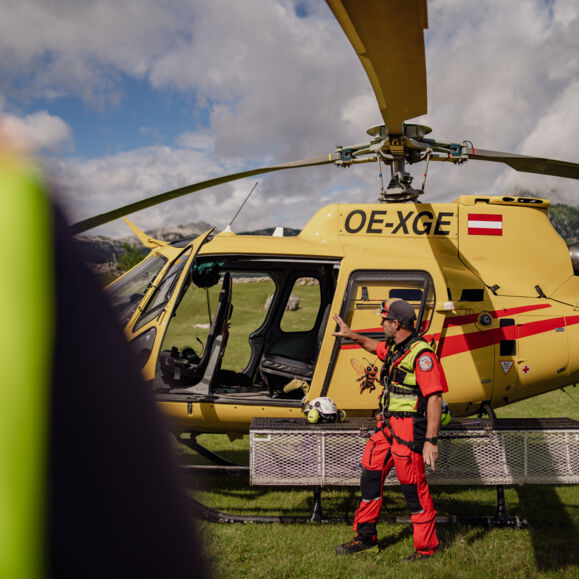

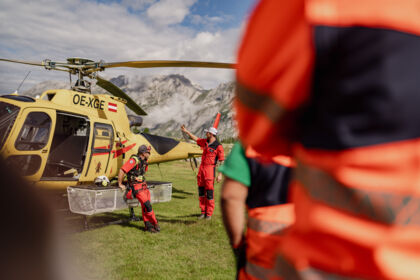

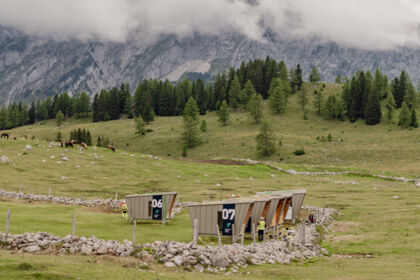

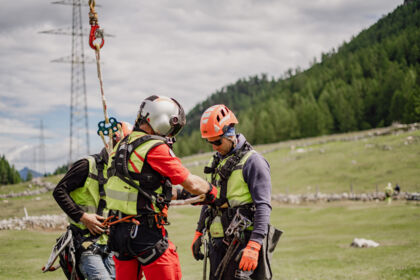

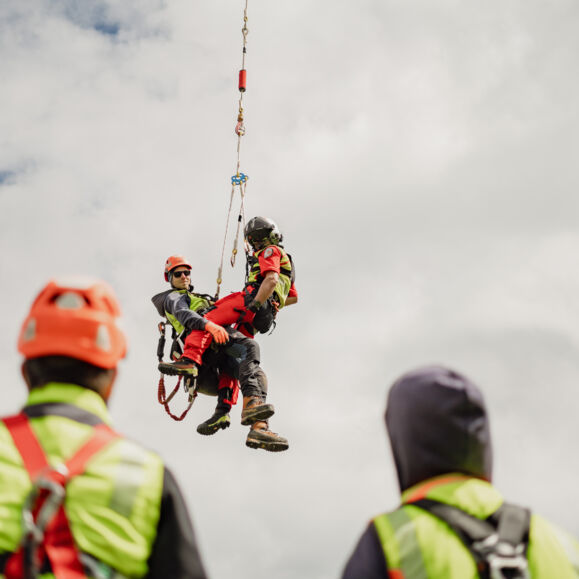

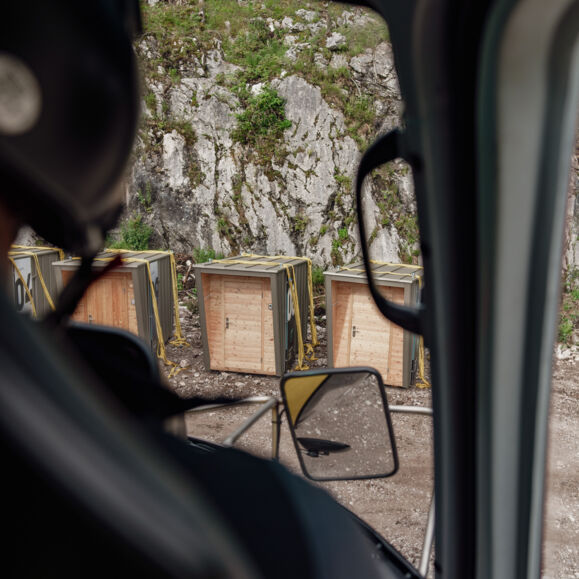

Demontage der Bestandsleitung verlaufend über das Hagengebirge / Hochkönig. Dieser Bereich ist teilweise nur mit dem Hubschrauber bzw. über Notklettersteige erreichbar. Zudem gibt es einige Bauzeiteneinschränkungen um etwaige Tierarten/Landschaft an den jeweiligen Standorten zu schützen.

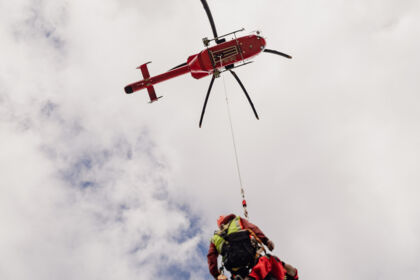

"Was vor über 60 Jahren in atemberaubender Bauzeit und mit kaum mechanischen Hilfestellungen entstand, wird heute unter extremen alpinen Bedingungen von uns mittels Hubschrauber zurück gebaut.“

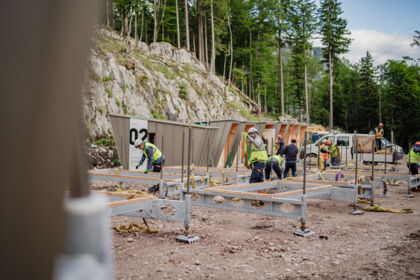

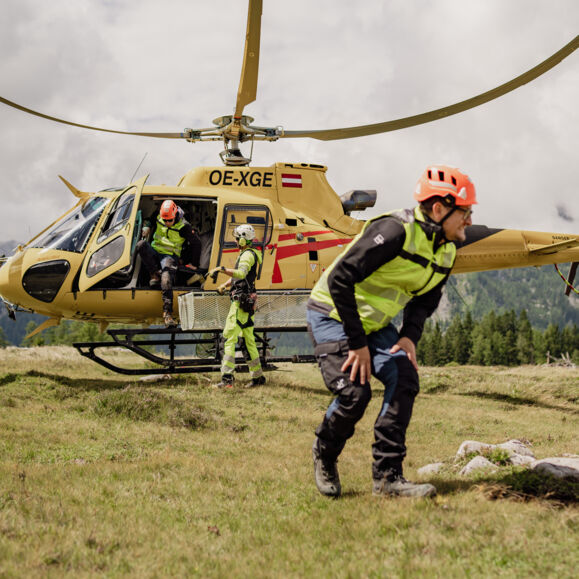

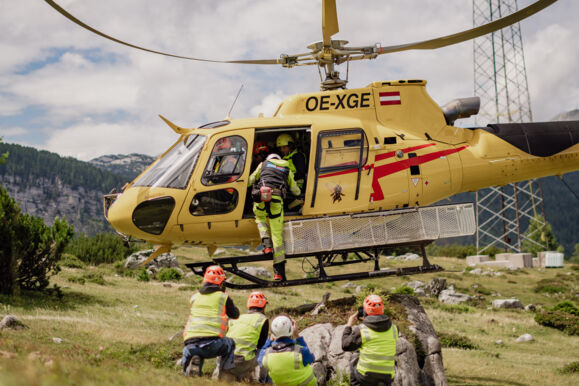

Das Vorhaben umfasst die Demontage von 112 Tragmaste und 70 Winkel-Abspannmaste der 220-kV Leitung und wird in einer ARGE mit der Firma Powerlines Energy Austria ausgeführt. Die Standorte erstrecken sich von Seekirchen am Wallersee – Koppl – Hallein – Kuchl – Hagengebirge/Hochkönig. Bei ca. 113 Standorten muss die Mastdemontage mit dem Hubschrauber erfolgen, nur rund 69 Standorte sind über Baustraßen zugänglich und können mit dem Autokran demontiert werden. Auch die Fundamentdemontage muss bei 57 Standorten mit dem Einsatz von Hubschraubern umgesetzt werden. Bei den Standorten im Hagengebirge müssen aufgrund von der Unzugänglichkeit der Maststandorte Personentransporte und auch Werkzeuge mittels Hubschrauber angeflogen werden, zudem sind dort auch Notfallbiwaks positioniert, sollte ein sicherer Hubschraubereinsatz aufgrund von der Wetterlage nicht mehr möglich sein. Auch ein Notarzt*ärztin ist während der Arbeiten vor Ort.
